Ny adgangskontroll på 14 dager, klar før nye leietakere skulle inn
Et kontorbygg i Oslo hadde et adgangssystem som var over 20 år gammelt. Det manglet support, var vanskelig å utvide og måtte moderniseres før nye leietakere skulle inn.
Dette er ett prosjekt, og tallene gjelder bare det.
Utfordringen
Kunden trengte en komplett modernisering uten omfattende inngrep i bygget. Det gamle systemet manglet mobil adgang, lisensiering kunne ta flere uker, og endringer var vanskelige å gjøre uten risiko.
Kortene var av en eldre type med lav sikkerhet, og adgang for leietakerne ble håndtert manuelt. Målet var en moderne og driftssikker løsning uten ny kabling eller lang nedetid.
Resultatet i dette prosjektet
- 12 dører modernisert
- 14 dager fra start til drift
- 0 meter ny kabling
- 90 arbeidstimer, fordelt på 2 montører
- Rundt 50 aktive brukere
- Mobil, kort og kode som adgangsmetoder
Tallene gjelder dette prosjektet. De er ikke et generelt løfte om tid eller pris.
Det som kunne brukes, ble beholdt
All eksisterende kabling (10-par) ble gjenbrukt. Kontrollere og lesere ble byttet uten at kablene måtte legges om.
Tilkoblingene ved dørene ble satt opp på samme standardiserte måte og merket tydelig, slik at feilsøking og vedlikehold senere blir enklere.
Det kunden fikk
Bygget fikk et skybasert adgangsanlegg med administrasjon i nettleseren. Brukerne fikk adgang med mobil, kort eller kode, og nye brukere ble enkelt satt opp via QR-kode. Rundt 50 brukere var aktive, og mobil adgang fungerte fra start.
Før og etter

- Utgangsdør. Før: eldre løsning med separat utgangsknapp og begrenset funksjonalitet. Etter: leser med mobil, kort og kode.

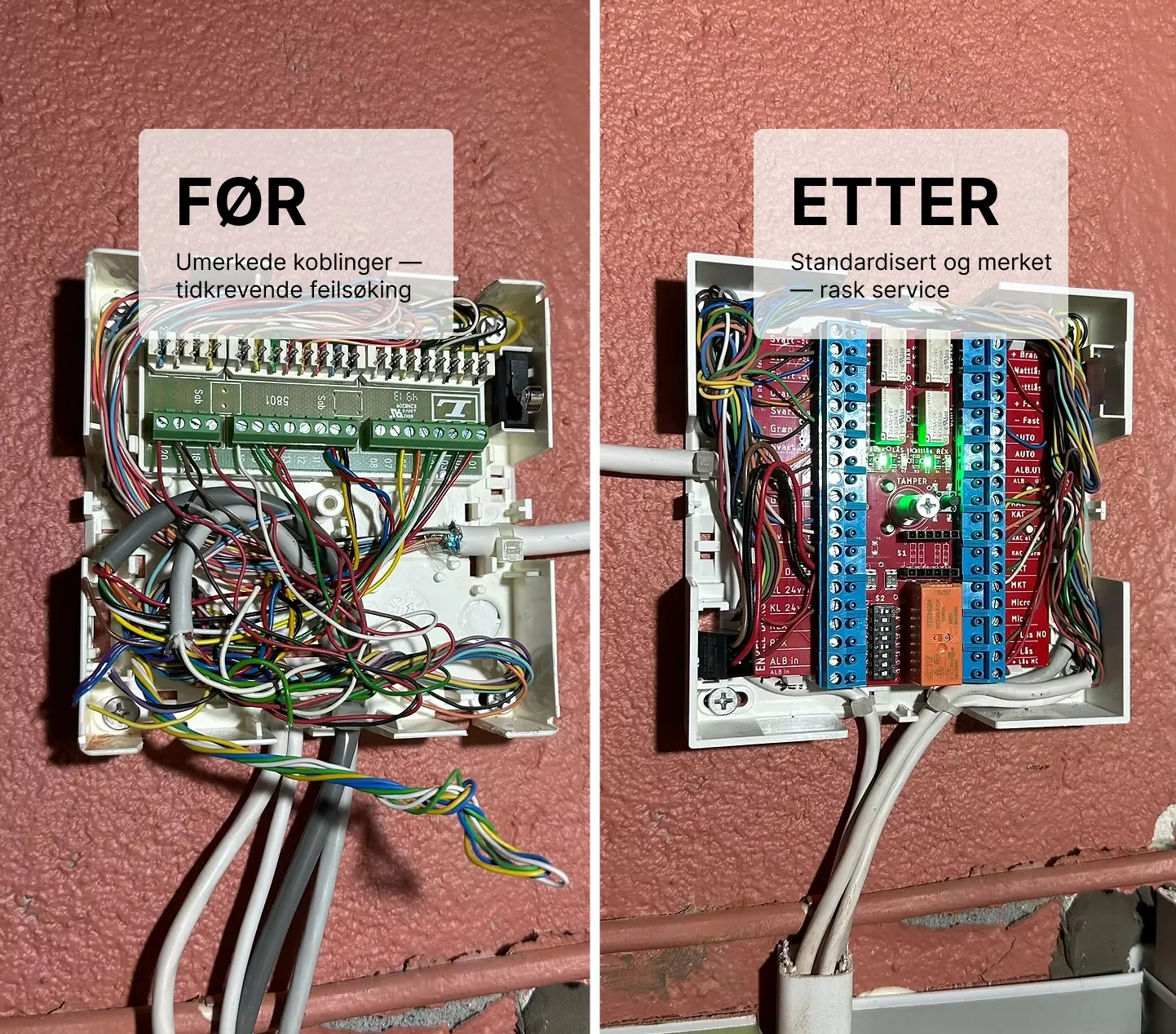

- Kobling ved døren. Før: ustrukturert kobling uten merking, der endringer og feilsøking tok tid. Etter: standardisert oppsett med tydelig merking.
- Garasjedør. Før: 20 år gammel kortleser uten støtte for mobil adgang. Etter: ny leser med mobil, kort og kode, og oppgradert sikkerhetsnivå.
Hvorfor dette var viktig for kunden
Kunden fikk en modernisering på 14 dager uten omfattende inngrep, enklere håndtering av brukere og adgang, et bedre grunnlag for drift og videre utvidelse, og lavere kompleksitet enn ved full utskifting.
Hva dette betyr for Enkel Boks
Dette er prosjektet bak tallene vi oppgir for Enkel Boks: 90 timer på 12 dører, altså rundt 7,5 timer per dør, og 0 meter ny kabling. Uten en ferdig koblingsboks regner vi 15–20 timer per dør (vårt estimat) på tilsvarende dørmiljø. Hvor stor forskjellen blir, avhenger av dørmiljøet og hvem som monterer.
Tallene gjelder dette prosjektet.
